Der Projektverlauf
Mai 2014 Angebot der Turnerschaft Selb zur alleinigen Nutzung der Bühne durch die Sektion und zur Nutzung des Untergeschosses

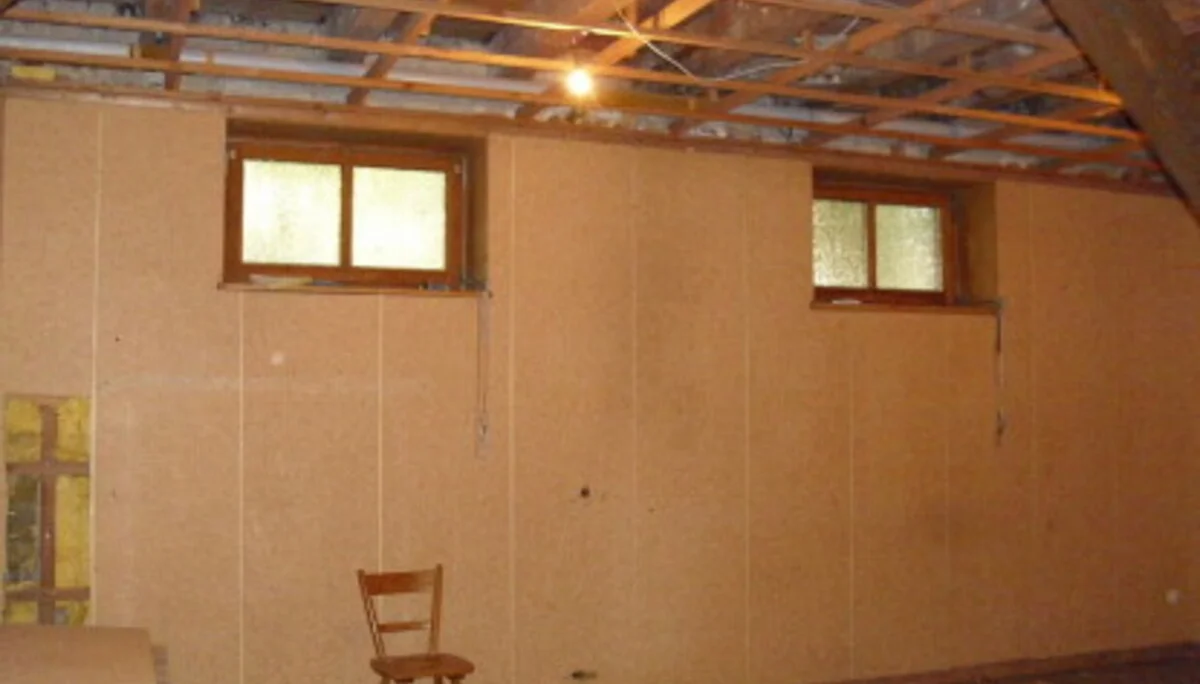

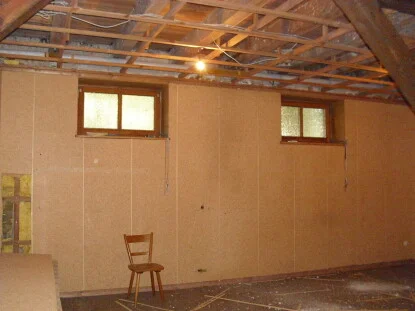

Mai 2014 bis Mai 2015 Vorbereitende Maßnahmen für den Bau des Boulderraums

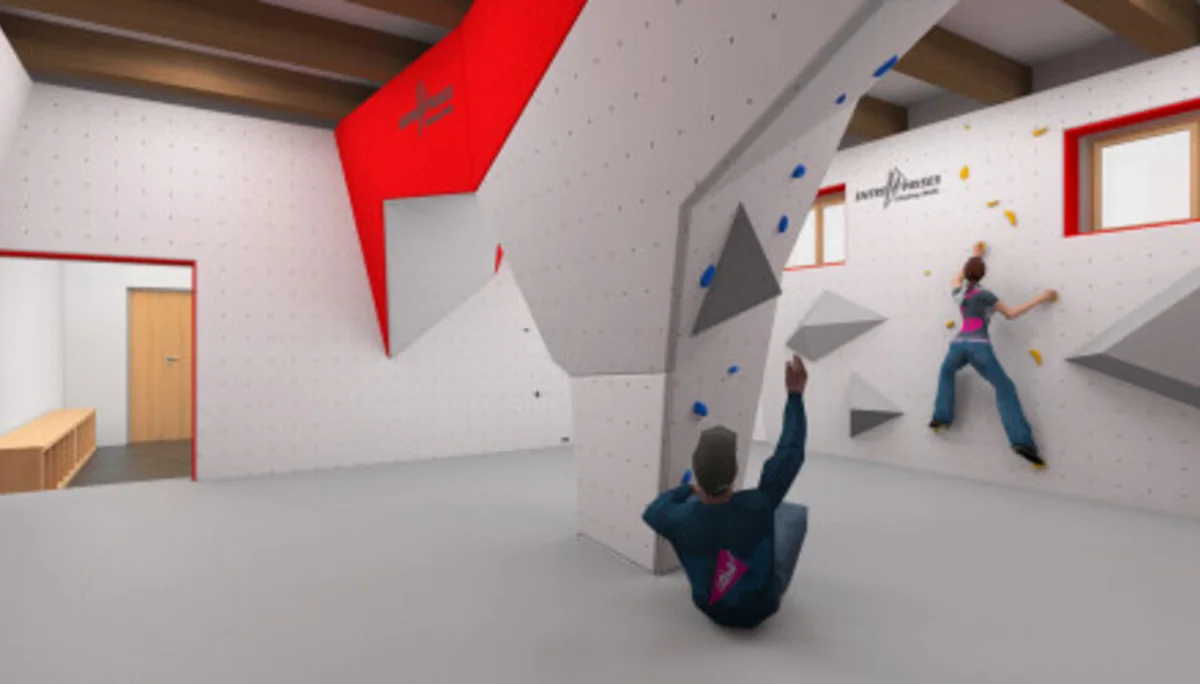

Februar 2015 Beschlussfassung der Mitgliederversammlung zum Bau des Boulderraums
Mai 2015 Einreichung des Bauantrags durch die Turnerschaft Selb
Juni 2015 Genehmigung des Bauantrags durch die Stadt Selb
September 2015 Einreichen der Baubeginnsanzeige bei der Stadt Selb
September 2015 Beginn der Bauarbeiten
8. Oktober 2015 Fertigstellung der Trockenbaumaßnahmen im Boulderraum
9. Oktober 2015 Anlieferung der Teile für die Boulderwand

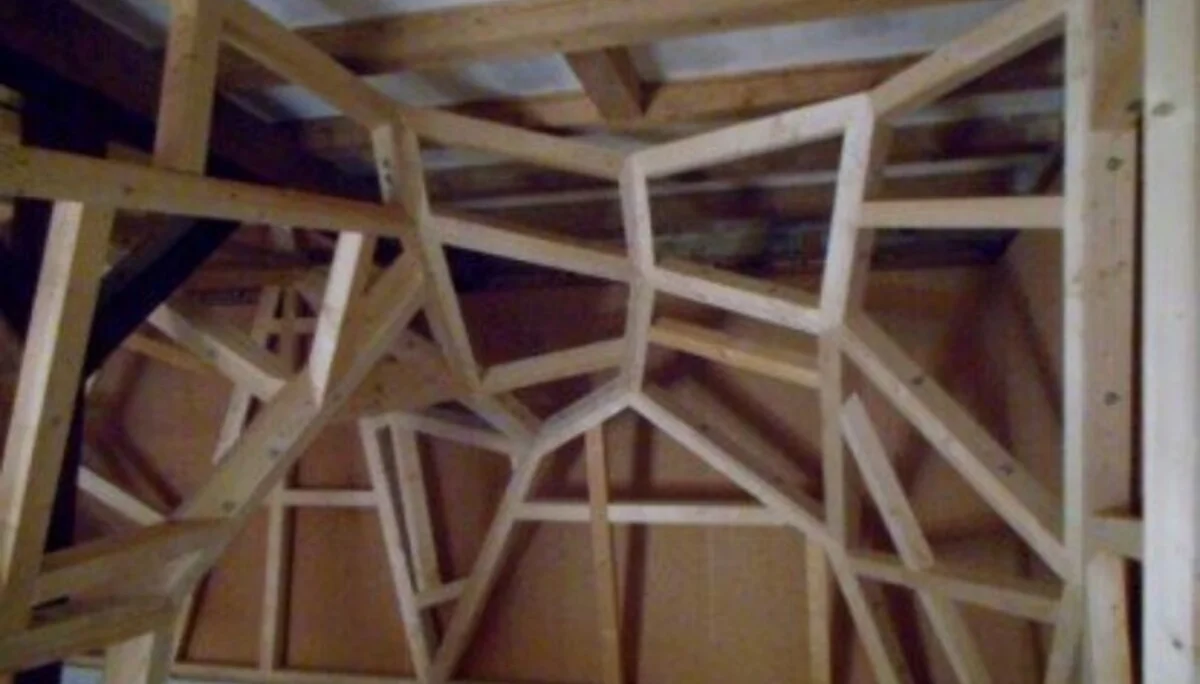

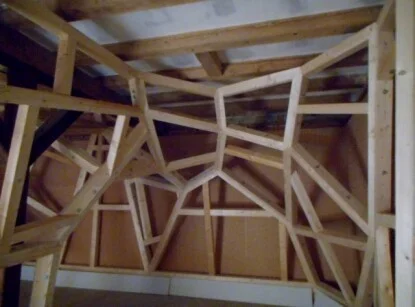

10. und 11. Oktober 2015 Montage der Unterkonstruktion

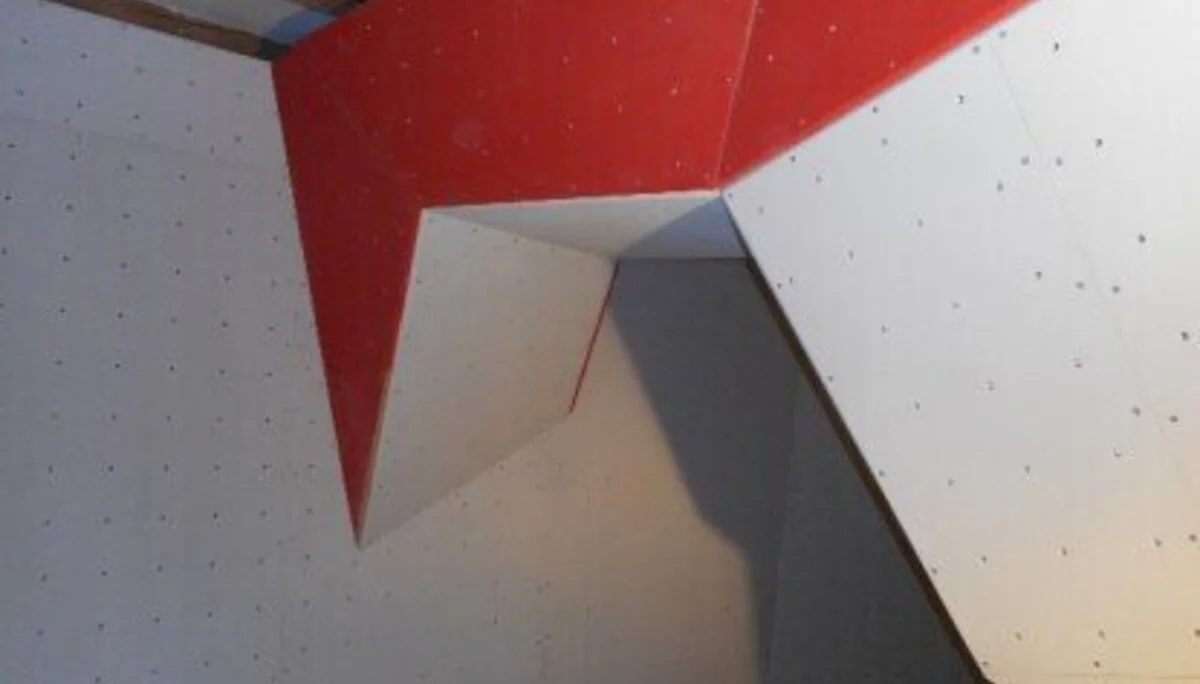

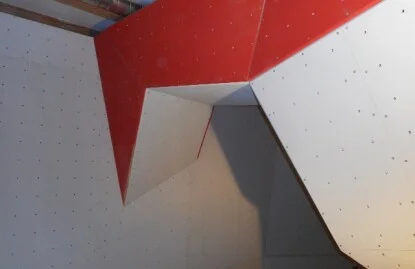

31. Oktober und 1. November 2015 Montage der Wandteile
November und Dezember: Erneuerung der Elektroinstallation einschl. Anbringen der Beleuchtung im Boulderraum, Einbau der Be- und Entlüftungsanlage, Abschluss der Trockenbaumaßnahmen, Malerarbeiten
15. Dezember 2015 Lieferung der Matten
19. und 20. Dezember 2015 Einbau der Matten

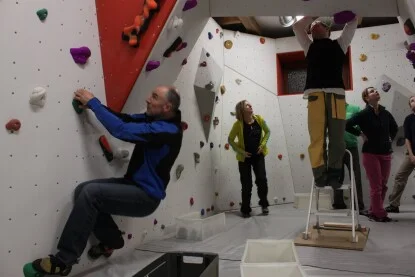

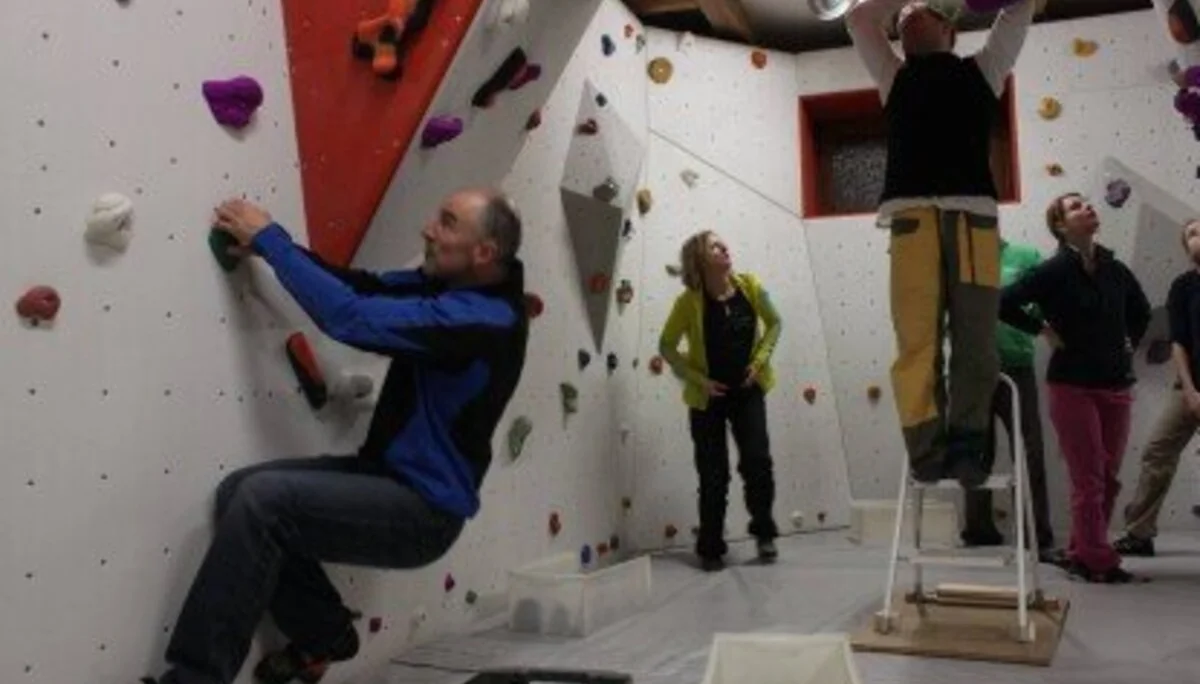

9. Januar 2016 In der SCHRAUBERNACHT wurden 60 Probleme angelegt
28. Februar 2016 Einweihungsfeier mit einem "Kletter- und Bouldertag"
